오래된 동네에 살다 보면 재건축이나 재개발 이야기가 나올 때마다 분위기가 들썩이는 걸 보게 된다. 내가 사는 지역도 몇 년째 재건축 추진 이야기가 나오는데, 정작 진행은 더디다. 주민 모임에 잠깐 들렀다가 들은 이야기로는, 사업 초기에 들어가는 돈이 만만치 않아서 추진위 운영조차 빠듯하다고 했다. 설계비, 용역비, 사무실 운영비 같은 것들이 본격적인 공사 전부터 계속 나가는데, 그 돈을 마련하기가 쉽지 않다는 것이다. 이런 정비사업의 초기 자금 문제를 덜어주기 위해 2026년 정부와 서울시가 융자 지원을 대폭 확대했다. 이 글에서는 정비사업 초기 자금 대출이 어떻게 달라졌는지 정리한다.
정비사업 초기 자금이 왜 문제인가
먼저 정비사업에서 초기 자금이 왜 중요한 문제인지 이해할 필요가 있다.
재건축·재개발 같은 정비사업은 첫 삽을 뜨기까지 시간이 오래 걸린다. 정비구역 지정, 추진위원회 구성, 조합 설립, 사업시행인가, 관리처분계획 등 수많은 단계를 거쳐야 한다. 그런데 이 과정에서 설계비, 각종 용역비, 사무실 운영비, 회의 비용 같은 자금이 계속 들어간다. 본격적인 공사가 시작되기 한참 전부터 돈이 나가는 것이다.
문제는 이 초기 자금을 마련하기가 쉽지 않다는 점이다. 아직 시공사도 정해지지 않은 초기 단계에서는 자금을 빌리기 어렵고, 조합원들에게 매번 돈을 걷기도 부담스럽다. 그래서 자금난으로 사업이 멈추거나 한없이 지연되는 경우가 많았다.
정부와 지자체는 이 문제를 해결하기 위해 초기 사업비를 저리로 빌려주는 융자 지원에 나섰다. 초기 자금 조달이 어려운 정비사업장의 금융 부담을 줄이고 사업 추진 속도를 높이려는 취지다. 2026년에는 이 지원의 한도와 조건이 한층 확대됐다.
무엇이 확대됐나: 융자 한도 상향
2026년 정비사업 초기 자금 대출의 핵심 변화는 융자 한도 상향이다.
국토교통부는 전국 재건축·재개발 추진위원회와 조합을 대상으로 정비사업 초기사업비 융자 특판 상품을 운영하고 있다. 기존에 조합에만 지원하던 것을 추진위원회 단계까지 확대한 것이 큰 변화다. 사업 초기일수록 자금이 부족한데, 가장 이른 단계인 추진위까지 지원 대상을 넓힌 것이다.

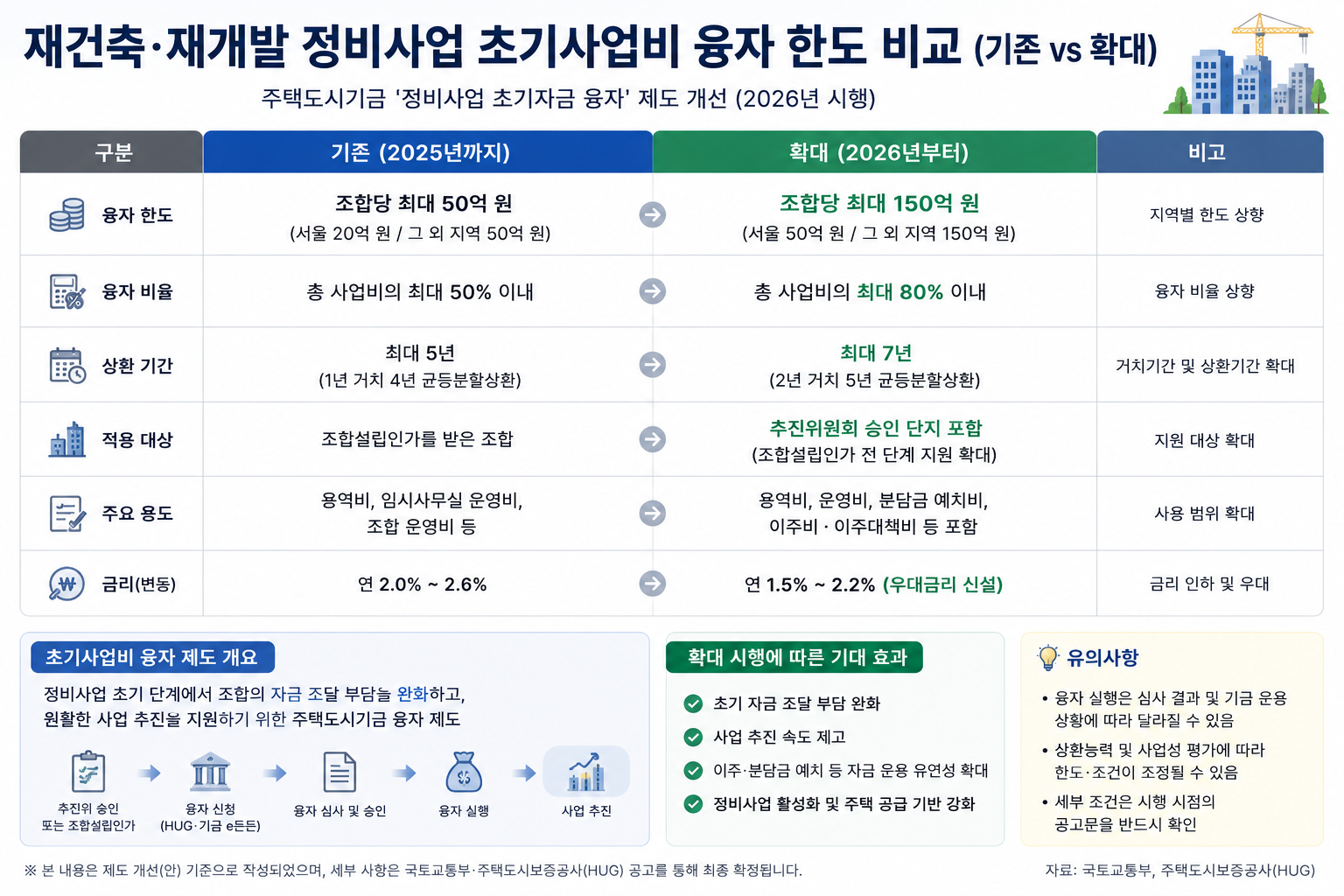

융자 한도도 올랐다. 기존에 조합 융자 한도가 18억~50억 원이었던 것이 30억~60억 원으로 상향됐다. 추진위원회는 융자 한도 10억~15억 원이 적용된다.
조건도 파격적이다. 특판 상품은 연 이자율 1%를 적용한다. 일반 대출 금리와 비교하면 매우 낮은 수준이다. 주택도시보증공사(HUG) 보증료율은 추진위 0.4%, 조합 0.2% 수준이다. 융자금은 설계비와 각종 용역비, 운영자금 등 정비사업 추진에 직접 필요한 용도로만 쓸 수 있다.
이 특판은 한시적으로 운영된다. 2026년 12월 31일까지 신청과 승인 절차가 완료된 사업장에 한해 적용되며, 배정된 사업 예산이 소진될 때까지 운영된다. 즉, 혜택을 받으려면 기한 안에 신청해야 한다.

서울시의 추가 융자 지원
전국 단위 국토부 지원과 별개로, 서울시는 자체적으로 정비사업 융자 지원을 운영한다. 서울 지역 정비사업장이라면 함께 확인할 필요가 있다.
서울시는 재개발·재건축 추진위원회와 조합의 금융 부담 완화를 위해 총 180억 원 규모의 지원에 나섰다. 지원 대상은 도시 및 주거환경정비법에 따라 정비구역으로 지정·고시된 구역의 추진위원회와 조합이다.
서울시의 융자 한도는 건축 연면적을 기준으로 다르게 산정된다. 추진위원회는 20만㎡ 미만 시 최대 10억 원, 50만㎡ 이상 시 최대 15억 원까지 지원된다. 조합은 20만㎡ 미만 시 최대 20억 원, 50만㎡ 이상 시 최대 60억 원까지 지원된다.
융자 방식도 알아둘 필요가 있다. 담보대출은 담보 범위 내에서 지원되고, 신용대출은 추진위원장 또는 조합장 1인의 보증이 필요하다. 융자 기간은 최초 대출일부터 5년이며, 서울시 승인으로 1년 단위 연장이 가능하다.
한 가지 주의할 점은, 국토교통부 융자금과 중복으로 받는 경우 합산 한도의 일부만 적용될 수 있다는 것이다. 따라서 어떤 지원을 어떻게 조합할지 사전에 확인하는 것이 필요하다.
이 정책이 시장에 주는 의미
정비사업 초기 자금 지원 확대가 부동산 시장 전반에 어떤 의미를 갖는지도 살펴볼 필요가 있다.
가장 직접적인 효과는 정비사업 속도가 빨라질 수 있다는 점이다. 초기 자금난으로 멈춰 있던 사업장들이 자금을 확보하면 사업이 다시 진행될 수 있다. 이는 앞서 살펴본 공급 절벽 문제와도 연결된다. 신규 주택 공급이 부족한 상황에서, 정비사업이 원활히 진행되면 중장기적으로 도심 공급이 늘어나는 효과를 기대할 수 있다.
정부 입장에서는 규제로 수요를 누르는 한편, 이런 금융 지원으로 공급을 늘리려는 '수요 억제 + 공급 확대' 기조의 일환으로 볼 수 있다. 대출 규제는 강화하면서도 정비사업 초기 자금은 저리로 지원하는 것은, 투기 수요는 막되 실질적인 주택 공급은 늘리려는 의도로 해석된다.
다만 초기 자금 지원이 곧바로 공급으로 이어지는 것은 아니다. 정비사업은 초기 자금 외에도 시공사 선정, 분담금 갈등, 인허가 등 넘어야 할 산이 많다. 초기 자금 지원은 첫 단추를 꿰는 데 도움을 주는 것이지, 사업 전체의 성공을 보장하는 것은 아니다.

정비사업 관계자가 알아야 할 점과 내 생각
마지막으로 정비사업 추진위나 조합 관계자가 확인해야 할 점과, 이 정책에 대한 내 생각을 정리한다.
먼저 본인의 사업장이 지원 대상인지 확인해야 한다. 정비구역으로 지정·고시된 구역의 추진위원회와 조합이 대상이며, 신청과 승인 기한(2026년 12월 31일)이 정해져 있으므로 서둘러 확인하는 것이 좋다. 국토부 특판과 지자체 지원을 어떻게 활용할지, 중복 수령 시 한도는 어떻게 되는지도 함께 점검해야 한다.
여기서 내 생각을 정리하자면, 이 정책은 정비사업의 가장 약한 고리였던 초기 단계를 지원한다는 점에서 방향이 적절하다고 본다. 그동안 정비사업은 사업성이 확보되는 후반부에는 자금을 구하기 쉬웠지만, 정작 가장 돈이 없는 초기에는 지원이 부족했다. 연 1%라는 낮은 금리로 초기 자금을 빌려주는 것은 멈춰 있던 사업에 시동을 거는 의미가 있다고 생각한다. 다만 나는 이런 금융 지원이 사업의 만능 해결책은 아니라고 본다.
정비사업의 진짜 어려움은 자금보다 조합원 간의 이해관계 조정, 분담금 갈등, 사업성 자체에 있는 경우가 많기 때문이다. 초기 자금이 해결됐다고 해서 사업이 술술 풀리는 것은 아니다. 그래서 나는 이 지원을 활용하되, 사업장 내부의 합의와 사업성에 대한 냉정한 판단이 함께 가야 실제 성과로 이어진다고 본다. 결국 좋은 제도도 그것을 활용하는 주체가 준비되어 있을 때 빛을 발하는 법이다.
이 글은 2026년 5월 기준 정책을 토대로 작성됐습니다. 융자 지원의 한도와 조건, 신청 기한은 변경될 수 있으며, 사업장 상황에 따라 적용이 달라집니다. 신청 전 국토교통부, 관할 지자체 및 주택도시보증공사 안내를 통해 확인하시기 바랍니다.
